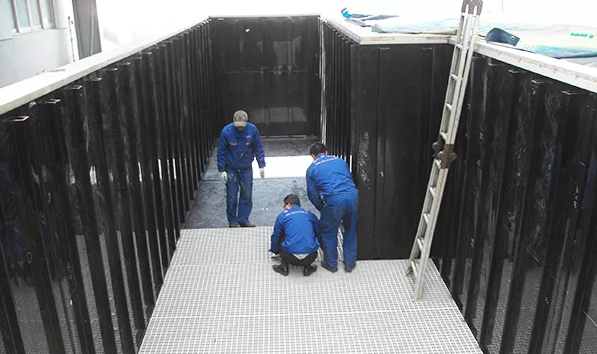

环氧煤沥青是污水处理工程在防腐处理工艺中的常见物品,那么它在进行具体防腐施工中有什么标准要求呢?小编根据多年的经验,总结出一些小的技巧给大家,下面就给大家讲一下污水处理工程中环氧煤沥青如何进行防腐施工。
污水池防腐油漆配套方案
(1)污水处理工程中基层处理及要求
混凝土基层及钢结构基层的基层处理方法及要求应符合GB 50212-2002的有关规定。
(2)污水处理工程中涂装环境要求
涂装的环境应符合以下要求:
-
a)施工环境温度宜为10℃~30℃。
-
b) 施工环境相对湿度不宜大于85%。
-
c) 钢基材表面涂装施工时,钢材表面温度必须高于露点温度3℃。
-
d)在大风、雨、雾、雪及强烈日光照射时,禁止在户外施工。
(3)污水处理工程中涂装前准备:
-
a) 确认带防腐表面是否光滑、平整。需无油、无锈,无水泥渣及疏松附着物等;
-
b) 涂料涂装前应对涂料名称、型号、颜色等进行检查,确认是否符合设计规定。
-
c)涂装前,应对不涂装或暂不涂装的部位如油孔、轴孔、楔槽、加工后的配合面和工地焊缝等进行遮蔽。
(4)污水处理工程中环氧煤沥青漆刷涂
-
a) 防腐的环氧煤沥青油漆施工根据现场条件采用刷涂的方式。
-
b) 混凝土池壁保证彻底干燥,整体打磨后局部腻子找平,带清理合格后开始涂刷底漆和面漆,涂漆时速度应保持稳定,每行涂层边缘的搭接宽度应保持一致,涂层厚度应均匀,不得漏涂和误涂。
-
c) 环氧煤沥青漆混合配制好拌匀后将其熟化 15 ~ 30min ,并在 4 小时内用完。
-
d) 底漆表干后固化前涂刷第一道面漆,面漆实干后固化前涂刷第二道面漆,每层涂刷厚度不低于40μm。施工时,往往在工序流程上是连续的,因此需要特别注意油漆的涂装间隔时间,保证涂装间隔在最小和最大涂装间隔之间。现场施工时,要根据涂料的性能和天气条件确定涂装的间隔时间。
-
e) 如果油漆复涂间隔太长,则需要将油漆表面用砂布或砂轮打毛后再涂刷后道漆。
-
f) 混凝土基面清理完毕后应立即涂刷底漆,因此,应同时注意粉尘对涂漆的影响,涂漆时尽可能远离喷砂区域或暂停喷砂施工。
-
h) 环氧煤沥青漆作业应按随货所到的材料说明书和规范要求进行操作。
-
i) 油漆作业施工用具应干净,使用过程中的清理和用完后处理应适当。
-
j) 涂刷时,层间纵横交错,每层往复进行。涂漆的时间间隔应符合涂料的技术要求,漆膜厚度符合设计要求。漆膜在干燥过程中,应保持周围环境清洁,防止漆膜表面受污。
(5)污水处理工程中干燥与保养
防腐完成后让其静置自行干燥,至少保持 24h 以上,使其不受淋雨、泡水,实干后方可使用。
(6)质量检查
-
a、用目视逐根检查 , 覆盖层表面应均匀、平整、无气泡、皱褶、凸瘤及压边不均匀等覆盖层缺陷。
-
b、厚度检查。用无损测厚仪检查。每个高度至少测三个点。以最薄点为准。若不合格 , 及时补涂并再次检测直至合格。
-
c、针孔检查。用电火花针孔检漏仪对全部覆盖层进行检查,探头以约 0.2m/s 的速度移动。检漏电压为 6000V 。连续检测时 , 应每 4h 校正一次检漏电压。以无火花为合格。不合格处应补涂并再次检测至合格。
(7)污水处理工程中防腐注意事项
-
a、底漆、面漆都是双组分分装组成,涂装前按比例调制、搅拌均匀、熟化半小时方可进行涂装。
-
b、 涂装涂层间隔时间以漆膜表干后进行涂刷为好,对包敷玻璃布的涂层体系,应在涂装面漆的同时进行包敷玻璃布,以便使玻璃布浸透漆料,保证层面涂装质量。
-
c、 涂底漆前,待防腐基面要进行喷砂除锈、除渣、除油、除尘及找平、打磨等处理,且基面要保证彻底干燥。
-
d、漆膜完全固化后(一般七天)可以投入使用
